MUSIQUE :

Partagez

Parc éolien Pierre-De Saurel est en mode construction

25 mai 2016 | Par Équipe CJSO

Parc éolien Pierre-De Saurel a publié sur sa page Facebook une série de 8 photos de l’avancée de ses travaux de construction d’éoliennes.

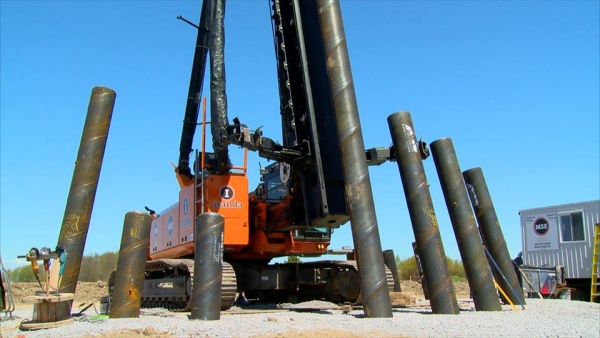

«La majorité des pieux des fondations sont maintenant installés. L’excavation des fondations vient de commencer. La semaine dernière, les travaux de construction des chemins d’accès ont été complétés. Au cours des dernières semaines, ce sont environ 20-25 travailleurs qui étaient en permanence sur le chantier. À ce jour, plus de 200 travailleurs ont accédés au chantier, et un total de 14 300 heures ont été travaillées en date du 30 avril», peut-on lire dans le statut accompagnant les photos.

Parc éolien Pierre-De Saurel a également publié un tableau «État des travaux de construction» sur son site internet, qui permet de voir à quelles étapes de construction en sont chacune des éoliennes.

Autre publication, le Dépliant d’information sur le chantier de construction et les règles de sécurité à suivre, qui fait notamment état de tolérance zéro en matière de drogue et alcool. On y détaille également l’«échéancier de réalisation projeté», avec la fin de l’érection des 12 éoliennes pour décembre prochain.

Rappelons que 12 éoliennes sont en cours de construction dans la MRC, dont cinq à Yamaska, quatre à Saint-Aimé et trois à Saint-Robert.
Retour
MENU
